Herbouw torenspits R.K.Kerk Wijhe

Via deze site willen we u op de hoogte houden over de herbouw van de torenspits.
Voor nog meer foto's klik hier.

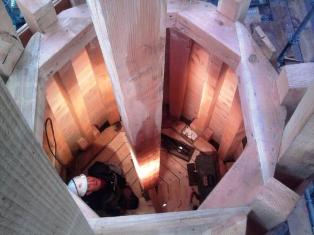

Filmpje binnenkant torenspits R.K.Kerk Wijhe

Oplevering torenspits

Oplevering torenspits Oplevering torenspits

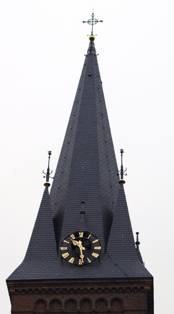

De klus is geklaard. De eindoplevering heeft plaats gevonden op 7 december 2011. Tijdens een gezellig samenzijn werd iedereen bedankt voor de prettige samenwerking, met name de hoofdaannemer Paul Hardonk Bouw, die de klus in 10 maanden heeft geklaard en de verzekeraar Donatus die de volledige herbouw heeft vergoed. Het resultaat, zoals het was en hoe het weer geworden, ziet u hiernaast op de foto's.

Wijhe. 08-11-2011.
Vandaag zijn haan en kruis weer teruggeplaatst op de toren van de kerk.
De haan werd op vakkundige wijze door pastoor Skiba teruggeplaatst op het kruis.
Na afloop werd er nog even na gepraat in het Klankbord onder het genot van een kop koffie met gebak. Zie verder een klein filmpje hieronder en de foto's. Voor de kerst zal alles aan de buitenkant klaar zijn.
Klik op ► om het filmpje af te spelen.

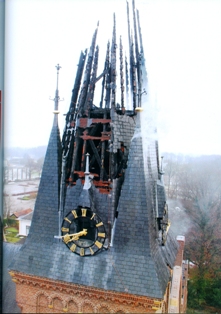

05-11-2011 Het is iets meer dan tien maanden geleden dat er brand woedde in de kerktoren van Wijhe. Een brand die indruk maakte op inwoners van Wijhe, maar ook op de brandweerlieden die het vuur op die nieuwjaarsochtend moesten bestrijden.
Inmiddels wordt al lange tijd gewerkt aan de restauratie van de kerktoren en die wordt nog voor de jaarwisseling afgerond.
Maar afgelopen zaterdag bezochten brandweerlieden de toren, om met eigen ogen te zien hoe deze weer in oude glorie wordt hersteld. Naar verluidt wordt door de leden van de blusgroep Wijhe op menig oefenavond nog gesproken over de brand. Mede daarom wilden zij graag zien hoe nu aan het herstel van de toren wordt gewerkt.
De brandweerlieden spraken zaterdag hun bewondering uit over het vakmanschap waarmee de torenspits wordt herbouwd en het prachtige uitzicht op 40 meter hoogte.
Na afloop van de rondleiding werd onder het genot van een kop koffie nog eens teruggeblikt op de dag van de brand en werd een groepsfoto gemaakt.
(Bron: De Stentor, 7-11-2011)

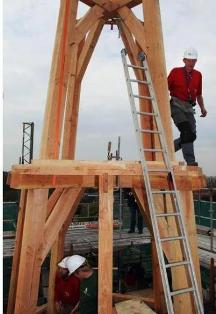

Maandag 10 oktober wordt de zgn. koningsstijl geplaatst.
Tussen 'smorgens 7.00 uur en ca. 9.00 uur wordt de kraan opgebouwd en rijplaten gelegd.
Dus belangstellenden en pers kunnen het beste om ca 9.00 uur ter plaatse zijn.
De koningsstijl is als proefwerkstuk gemaakt door Michiel Jansen die de restauratieopleiding doet. Zijn 'klas'komt 14 oktober een werkbezoek bij onze kerk doen. (type kraan: Spiering AT5 die tot ca 50 - 60 m hoog kan reiken!)
Klik hieronder op ► om het intervieuw van Radio Oost te beluisteren.


21 september 2011

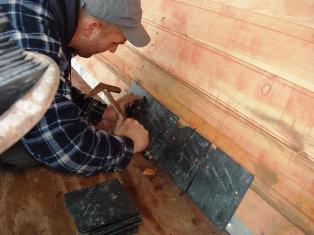

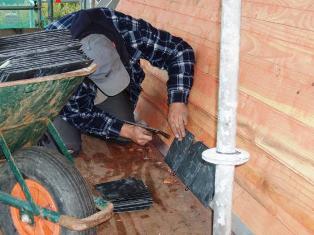

De eerste leien worden aangebracht.

20 september 2011

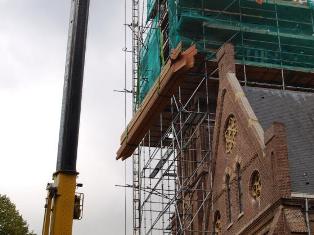

Vandaag werd met behulp van een kraan weer diverse balken naar bovengebracht.

08 septemeber 2001.
De eerste 4 kratten met leien zijn aangekomen. Na een visuele inspectie door de heer Wim Jansen wordt volgende week een begin gemaakt met het plaatsen van de eerste leien.

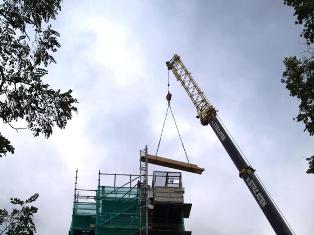

Vandaag 6 juli 2011 is met behulp van een bouwkraan het tweede en derde tafelment op het eerste tafelment getakeld, om zo straks weer een goede basis te vormen voor de torenspits.

21-06-2011

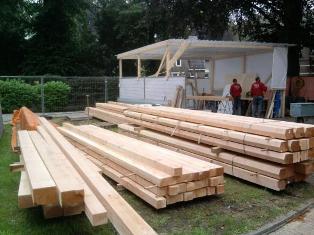

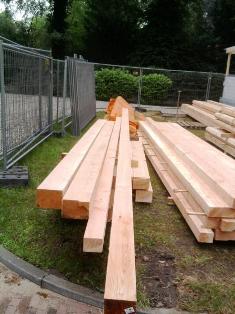

Het is een tijdje stil geweest rondom de toren. Maar nu is het toch eindelijk zo ver. De herbouw van de spits kan beginnen. Donatus verzekering heeft toestemming gegeven en de omgevingsvergunning is door de gemeente afgegeven. Een deel van het benodigde hout is inmiddels al afgeleverd. De planning is dat rond kerstmis de toren weer in haar oude glorie is hersteld.

11-02-2011
Schade aan de toren van Wijhe opgeruimd
Het roetzwarte water stond in de Kerk. Gelukkig is veel water in putjes blijven staan en is het niet over de drempels heen gelopen, zodat bijvoorbeeld het hout van de banken droog is gebleven. De schade had groter kunnen zijn.
Het schoonmaakwerk is gedaan door een daarin gespecialiseerd bedrijf. Je weet volgens Rikie Nijkamp dan dat het verzekeringstechnisch ook goed gebeurd.
De delen van de toren die aangetast waren door de brand zijn verwijderd. Dat is gedaan door dezelfde mannen als die de bouw zullen uitvoeren. Het voordeel van dat zelf doen, is, dat je kunt zien hoe het in elkaar zat en dus weet hoe het moet worden.
Heropbouw:

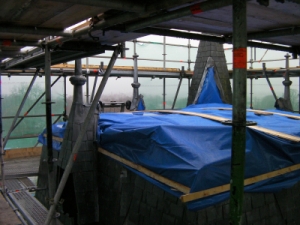

11 Februari is de laatste hand gelegd aan het opruimen en afbreken. Het gat is afgedicht met zeil. Nu zal eerst een inschatting worden gemaakt van de totale bouwkosten. Daarna zal de kerk zijn akkoord moeten geven. Het werk ligt dus nu even 10 weken stil.
Wat betreft de bouw, het bovenste puntje van de toren, 1,70 meter lang, is afgebrand, maar voor de bouw moet de hele punt er af gehaald worden. De schuine balken die lopen vanaf de muur tot aan de punt (hoekkepers genoemd), en waarvan alleen het bovenste deel afgebrand is, moeten namelijk in zijn geheel vervangen worden. Dat is vanwege de stabiliteit: hoekkepers moeten uit één stuk bestaan.
De bouw wordt uitgevoerd door bouwbedrijf Paul Hardonk Bouw uit Deventer.
Interview met Harry van Münster, Gerard v.d. Steef van Paul Hardonk Bouw en Rikie Nijkamp van de locatiegemeenschap Wijhe.

01-02-2011

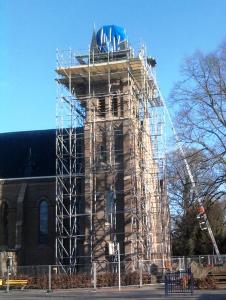

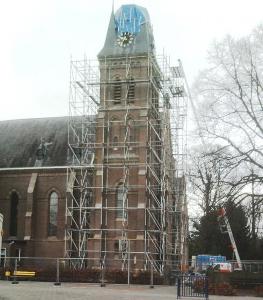

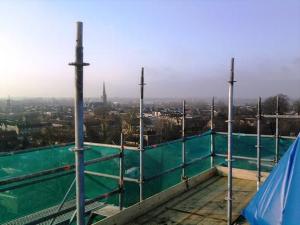

De steigers staan nu tot op de juiste hoogte. Door Ingenieursbureau van de Kerkhof is het complete uurwerk van de toren verwijderd. In de schakelkastjes voor de verlichting van het uurwerk was het nog aanwezige water bevroren. Binnenkort hoop ik hiervan foto's te krijgen.

18-01-2011.

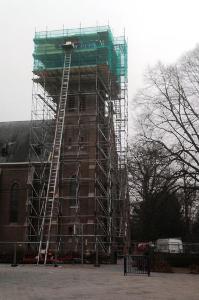

De drogers en de vochtvreters zijn inmiddels uit de kerk verdwenen. De kerk en de toren zijn schoongemaakt. Inmiddels zijn we druk doende om de torenspits weer zo snel mogelijk in oude glorie te doen herstellen. Deze week zullen de steigers tot op de juiste hoogte geplaatst zijn. Daarna zal het uurwerk veilig worden gesteld en wordt een betere afdichting van de toren gemaakt.
